巡检赋能——萧政工出「2024」32号醒山路30号智能制造标准厂房巡检纪实

  • 2025-09-30

  • 45

近日,巡检小组对萧政工出「2024」32号醒山路30号智能制造标准厂房展开了全面细致的巡检工作。本期巡检围绕项目部资料收集留档、争议问题交流讨论以及施工方案介绍、现场巡查等关键环节展开,为项目的顺利推进提供了有力保障。

检查资料收集留档情况

资料收集留档是项目管理的重要基础。巡检小组着重检查了项目部是否按照“跟踪审计项目系统上传资料要求”上传系统,巡查重点部位是否按要求存档照片、视频,是否形成书面记录单,以及进度款、联系单、合同审核等及已出具的咨询意见单是否建立台账。经检查,招标控制价、招投标文件、总承包合同等重要资料均已上传系统,并已按要求建立审核台账。这充分体现了项目部在资料管理方面的严谨性和规范性,为项目的审计和后续工作提供了详实可靠的依据。

争议问题交流讨论

巡检小组与跟审人员进行了深入的讨论交流。项目负责人杨泽聪详细介绍了项目概况、现场进度以及进度款、联系单情况。针对设计试桩、幕墙图纸变化、冷媒井内空调穿楼面套管等联系单审核争议问题展开了热烈讨论,通过此次交流讨论,进一步明确了审核标准和要求,为项目的成本控制和进度管理提供了有力支持。

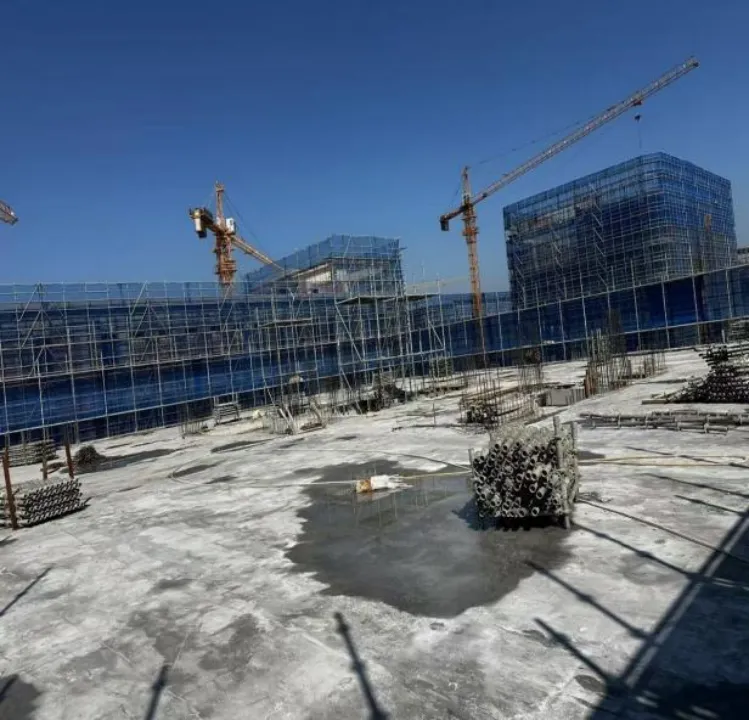

     1759220040575281.png       1759220079938665.png

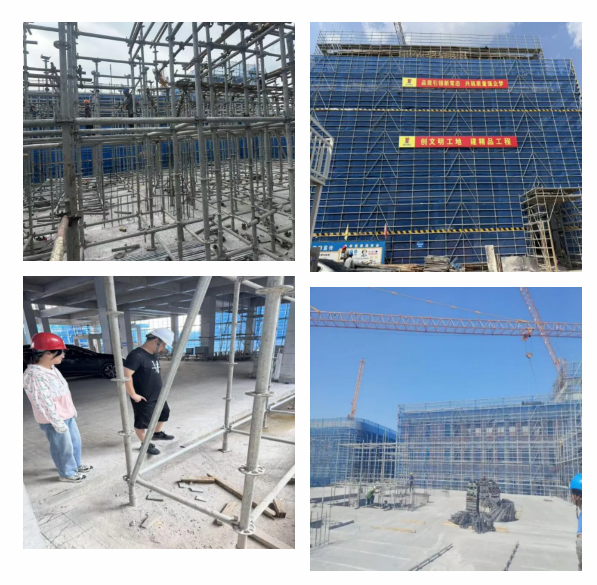

施工方案介绍及现场巡查

项目负责人杨泽聪根据项目实际情况,对落地式盘扣脚手架、拉杆式悬挑盘扣脚手架、高大支模架施工工艺做出了详细介绍。目前我省着力推广使用盘扣脚手架,由于其高强度和稳定的结构,盘扣式脚手架的单立杆承载力远高于其他类型脚手架,特别适用于重型支撑、大跨度结构、高支模架等要求高的施工场景,并且相较于传统扣件式脚手架具有搭拆效率高、安全性能高、综合成本低、美观耐用、支持复杂施工需求等优点。安装搭设盘扣式支撑架时,应先安装立杆,再安装水平杆,最后安装斜杆,形成了基本的架体单元后,再以此扩展搭设成整体的支架体系。

拉杆式悬挑盘扣脚手架施工工艺流程:搭设准备工作→埋设螺栓(或者钢板)→搭设临时脚手架(或采取利用下层的脚手架立杆通过顶托顶到悬挑型钢)→安装(焊接)主梁16#工字钢→安装连系梁16#工字钢(指有需要放连系梁处)→摆放可调底座→立杆→放置纵向扫地水平杆→安装横向扫地水平杆→安装第一步纵向水平杆→安装第一步横向水平杆→安装连墙件→安装第二步纵向水平杆→安装第二步横向水平杆→搭设栏杆→安装斜杆→铺设挂钩踏板→张挂安全网→验收。




本次巡检工作全面了解了萧政工出「2024」32号醒山路30号智能制造标准厂房的进展情况,发现了项目在资料管理、审核工作以及施工工艺等方面的亮点和问题。项目部将以此次巡检为契机,进一步加强造价管理,确保项目高质量、高效率推进。
