会展新城安置房五期一号地块项目一期项目(南区)、会展新城安置房五期二号配套幼儿园EPC 工程总承包 、会展新城安置房五期二号地块项目EPC程总承包项目巡检工作

  • 2024-09-11

  • 24

为了进一步提升工程咨询服务水平,促进项目作业规范化,公司质控部携同咨询人员组成巡检小组于8月29日对会展新城安置房五期一号地块项目一期项目(南区)、会展新城安置房五期二号配套幼儿园EPC工程总承包 、会展新城安置房五期二号地块项目EPC程总承包项目进行了巡检工作,对所在建项目进行全面复盘清查,在取长补短的同时纠偏改正。


在交流会上,两个项目的负责人分别就各自项目的概况、进度、审计情况和资料存档情况向巡检小组进行了详细汇报。二号地块项目负责人陈璟祎针对溶洞处理的施工重点难点展开了说明,如因一桩一勘仅对桩范围内土层分布情况进行勘察,无法探明桩孔周边土层情况,故需提前进行旋挖桩范围内的土体加固工作;旋挖施工时造成溶洞破裂,可能造成泥浆护壁液面突然下沉,造成塌孔,故需提前进行溶洞处理,然后进行旋挖桩施工。一号地块及二号配套幼儿园项目负责人朱晓杰针对新工艺“跳仓法”展开了讲解,采用“跳仓法”浇筑混凝土,用施工缝代替地下室结构中底板、外墙、顶板、地上楼板的所有温度后浇带,在策划浇筑顺序时,遵循以下原则:尽量选择先浇块和延续块的组合方式,避免选择先浇块、延续块和合拢块的组合方式。此次交流会,为巡检工作的顺利开展奠定了坚实的基础。

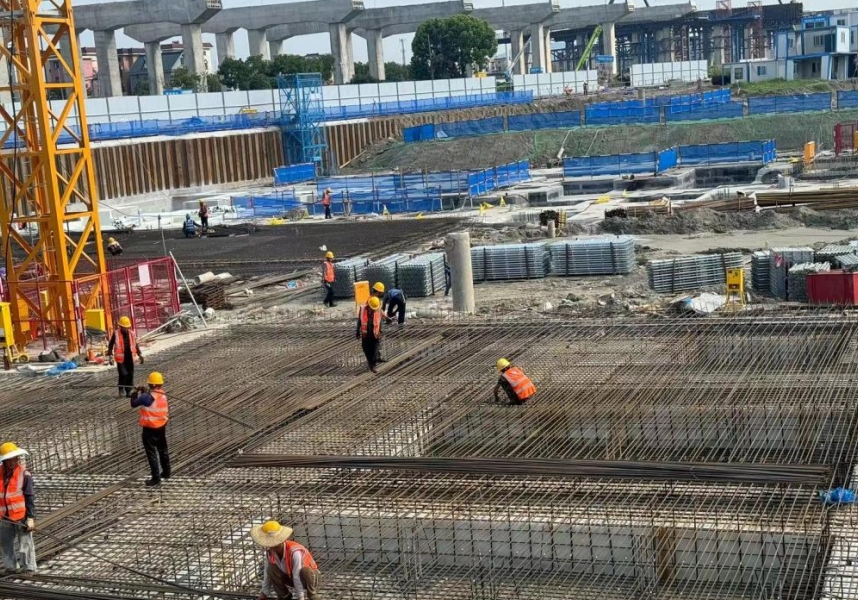

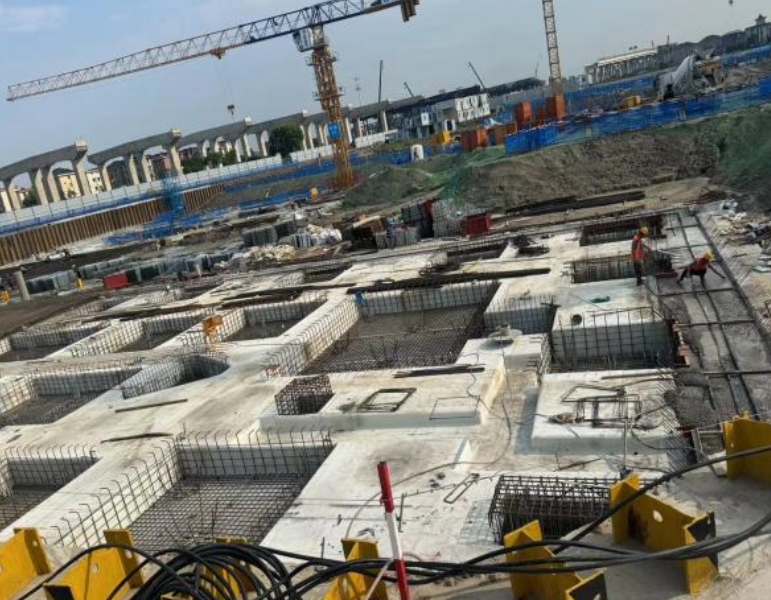

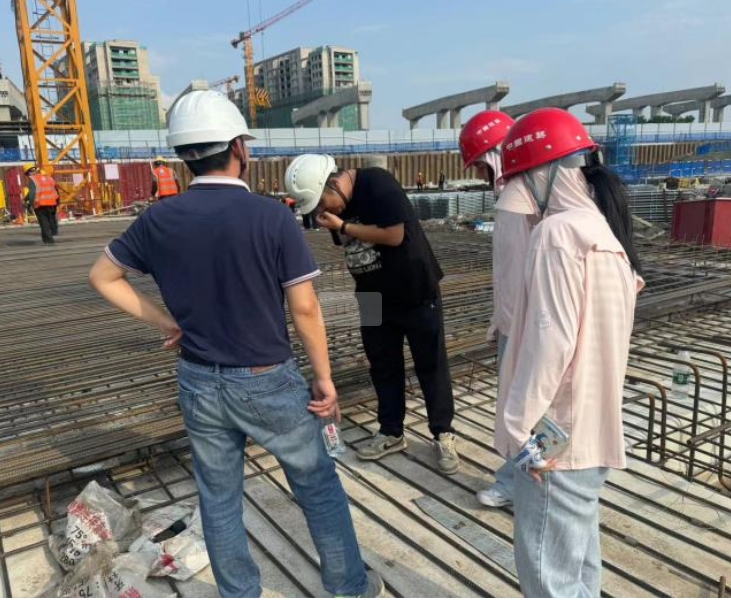

理论探讨之余,巡检小组更是深入施工一线,对地下室筏板、承台钢筋绑扎、防水卷材施工等关键环节进行了细致检查。巡检小组针对现阶段施工进度要求:着重关注防水卷材进场材料规格厚度是否满足要求,搭接是否满足图纸及规范要求,防水涂料是否施工,筏板钢筋施工主筋间距及搭接是否满足要求。为了确保巡检成果的有效转化,巡检小组要求项目负责人做好现场影像资料的留存,并及时上传至公司系统,这一举措不仅为后期的结算审计工作提供了有力依据,更实现了项目管理的透明化、可追溯化。




随着此次巡检工作的圆满结束,我们不仅收获了宝贵的经验,更坚定了提升工程咨询服务水平、促进项目作业规范化的决心。未来,我们将持续对驻点项目实施常态化、系统化的巡检管理,这一举措旨在通过定期、全面的巡检活动,不断激发咨询人员的专业潜能,提升服务质量,确保公司能够向业主提供更加专业、高效、优质的全方位服务。
